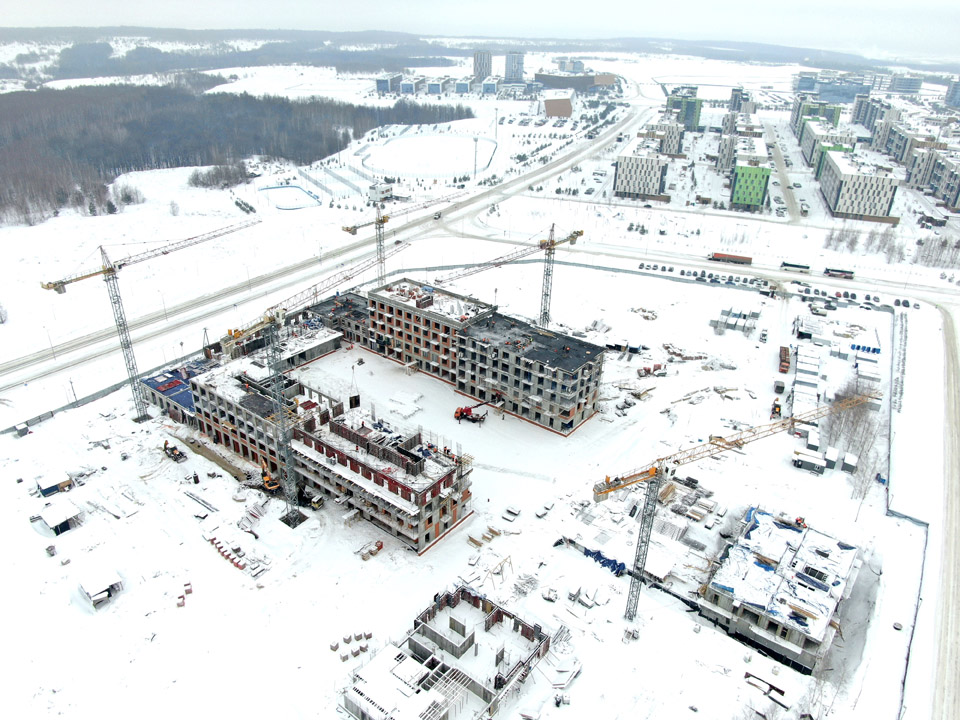

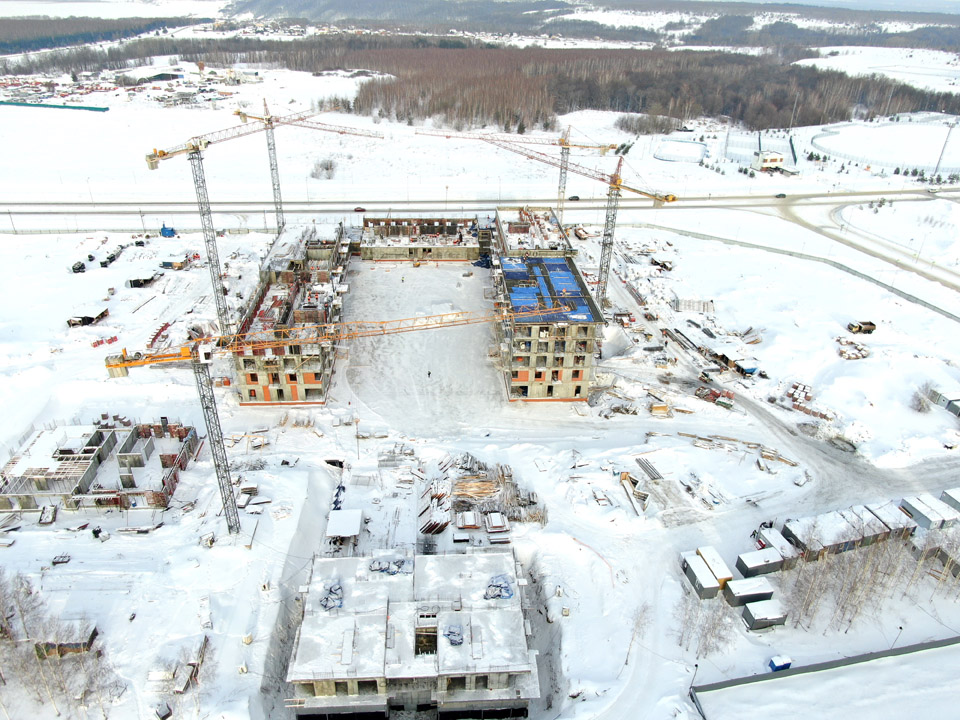

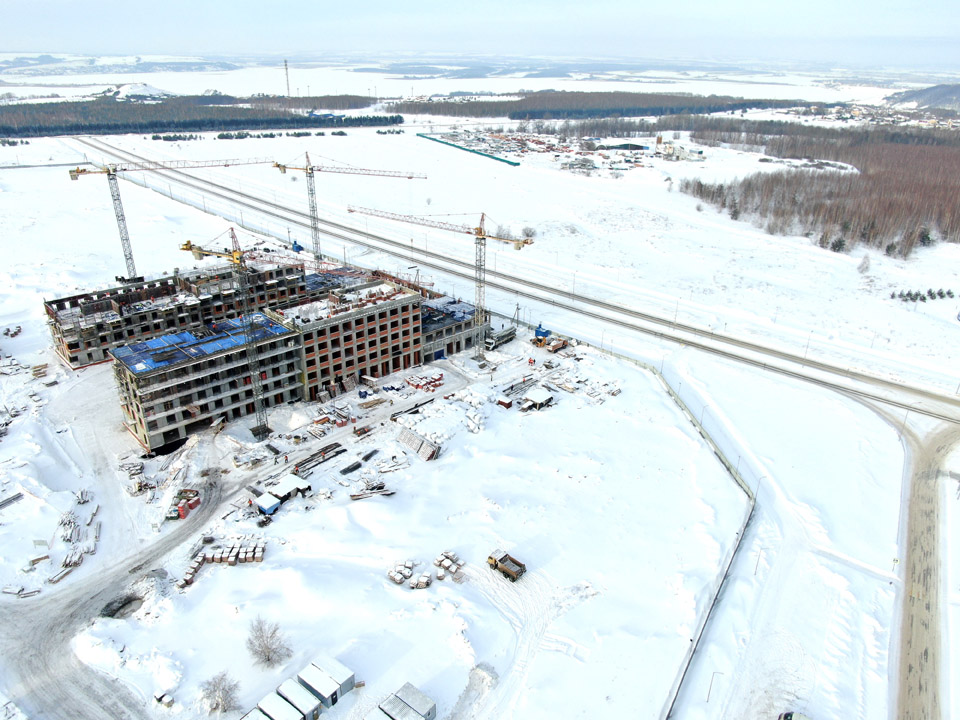

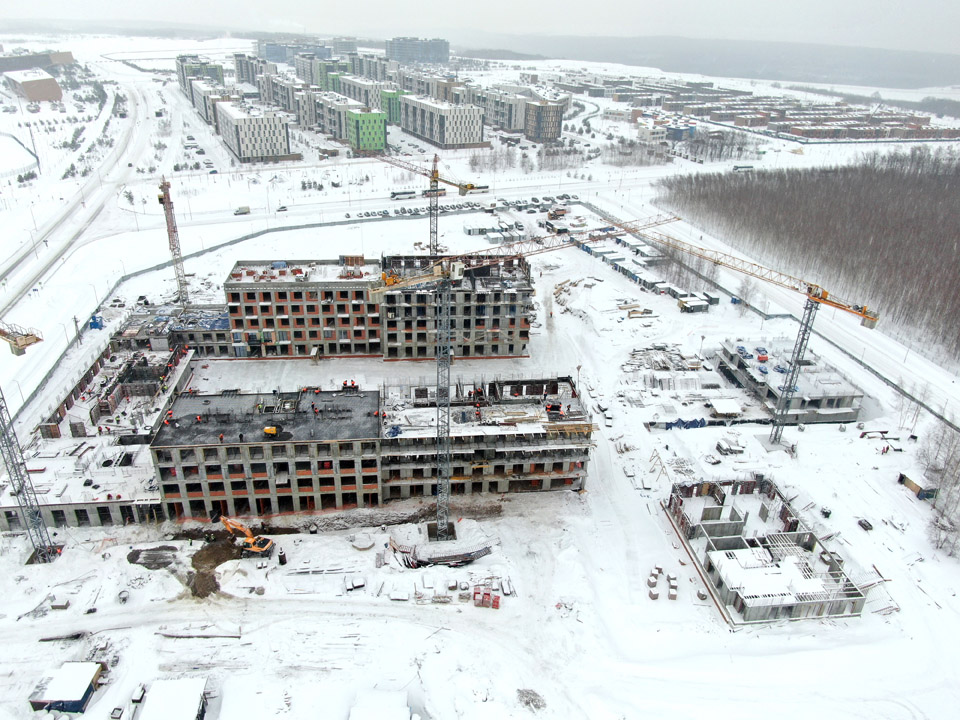

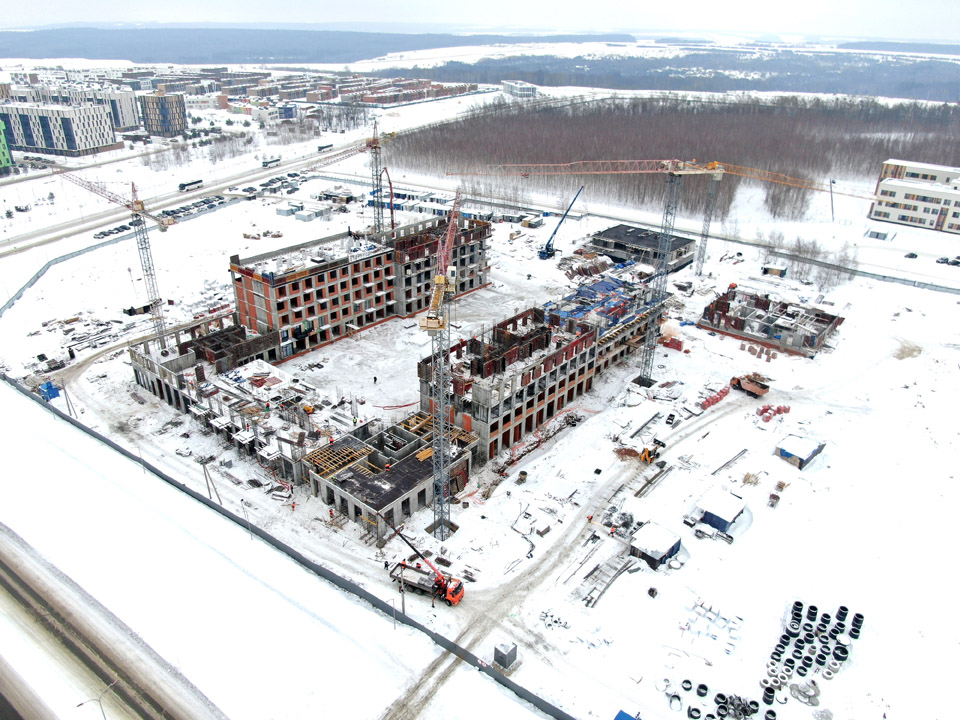

Корпус 1.
Секция 1.
Выполнены работы по бетонированию плиты перекрытия 5 этажа. Выполнено на 100%.
Ведутся работы по армированию вертикальных конструкций 6 этажа. Выполнено на 60%.
Ведутся работы по устройству кирпичной кладки на 3 этаже. Выполнено на 30%
Ведутся работы по монтажу воздуховодов системы вентиляции. Выполнено на 20%
Ведутся работы по монтажу трубопроводов систем ХВС и ГВС. Выполнено на 5%
Секция 2.
Выполнены работы по бетонированию парапета. Выполнено на 100%
Ведутся работы по устройству кирпичной кладки на кровле. Выполнено на 50%
Ведутся работы по монтажу воздуховодов системы вентиляции. Выполнено на 80%
Ведутся работы по монтажу трубопроводов систем ХВС и ГВС. Выполнено на 5%
Секция 3.
Выполнены работы по бетонированию плиты перекрытия 2 этажа. Выполнено на 100%.
Ведутся работы по армированию вертикальных конструкций 2 этажа. Выполнено на 10%.
Выполнены работы по устройству кирпичной кладки на -1, 1 этажах. Выполнено на 100%
Секция 4.
Ведутся работы по бетонированию вертикальных конструкций 2 этажа. Выполнено на 30%.
Ведутся работы по армированию вертикальных конструкций 2 этажа. Выполнено на 90%.
Выполнены работы по устройству кирпичной кладки на -1 этаже. Выполнено на 100%
Секция 5.
Выполнены работы по бетонированию плиты перекрытия 1 этажа. Выполнено на 100%.
Ведутся работы по армированию вертикальных конструкций 2 этажа. Выполнено на 10%.
Секция 6.
Выполнены работы по бетонированию вертикальных конструкций 4 этажа. Выполнено на 100%.
Ведутся работы по армированию плиты перекрытия 4 этажа. Выполнено на 95%.
Выполнены работы по устройству кирпичной кладки на -1, 1, 2 этажах. Выполнено на 100%
Секция 7.
Выполнены работы по бетонированию плиты перекрытия 3 этажа. Выполнено на 100%.
Ведутся работы по бетонированию вертикальных конструкций 4 этажа. Выполнено на 70%.
Ведутся работы по армированию вертикальных конструкций 4 этажа. Выполнено на 95%.
Выполнены работы по устройству кирпичной кладки на -1, 1, 2 этажах. Выполнено на 100%
Корпус 2.
Выполнены работы по бетонированию вертикальных конструкций 1 этажа. Выполнено на 100%
Выполнены работы по бетонированию плиты перекрытия 1 этажа. Выполнено на 100%
Корпус 3.
Выполнены работы по бетонированию вертикальных конструкций 1 этажа. Выполнено на 100%
Ведутся работы по устройству опалубки плиты перекрытия 1 этажа. Выполнено на 40%.
Парковка.
Выполнены работы по бетонированию температурно-усадочных швов плиты покрытия. Выполнено 100%.
Ведутся работы по устройству деформационных швов эксплуатируемой кровли. Выполнено 40%.
Ведутся работы по монтажу трубопроводов систем ХВС и ГВС. Выполнено на 10%
Наружные инженерные сети
Устройство наружных сетей канализации (хоз-бытовая и ливневая). Выполнено 15%.
Секция 1.
Выполнены работы по бетонированию плиты перекрытия 5 этажа. Выполнено на 100%.
Ведутся работы по армированию вертикальных конструкций 6 этажа. Выполнено на 60%.
Ведутся работы по устройству кирпичной кладки на 3 этаже. Выполнено на 30%
Ведутся работы по монтажу воздуховодов системы вентиляции. Выполнено на 20%
Ведутся работы по монтажу трубопроводов систем ХВС и ГВС. Выполнено на 5%
Секция 2.
Выполнены работы по бетонированию парапета. Выполнено на 100%
Ведутся работы по устройству кирпичной кладки на кровле. Выполнено на 50%
Ведутся работы по монтажу воздуховодов системы вентиляции. Выполнено на 80%
Ведутся работы по монтажу трубопроводов систем ХВС и ГВС. Выполнено на 5%
Секция 3.
Выполнены работы по бетонированию плиты перекрытия 2 этажа. Выполнено на 100%.
Ведутся работы по армированию вертикальных конструкций 2 этажа. Выполнено на 10%.
Выполнены работы по устройству кирпичной кладки на -1, 1 этажах. Выполнено на 100%
Секция 4.
Ведутся работы по бетонированию вертикальных конструкций 2 этажа. Выполнено на 30%.
Ведутся работы по армированию вертикальных конструкций 2 этажа. Выполнено на 90%.
Выполнены работы по устройству кирпичной кладки на -1 этаже. Выполнено на 100%
Секция 5.
Выполнены работы по бетонированию плиты перекрытия 1 этажа. Выполнено на 100%.
Ведутся работы по армированию вертикальных конструкций 2 этажа. Выполнено на 10%.
Секция 6.
Выполнены работы по бетонированию вертикальных конструкций 4 этажа. Выполнено на 100%.
Ведутся работы по армированию плиты перекрытия 4 этажа. Выполнено на 95%.
Выполнены работы по устройству кирпичной кладки на -1, 1, 2 этажах. Выполнено на 100%
Секция 7.
Выполнены работы по бетонированию плиты перекрытия 3 этажа. Выполнено на 100%.
Ведутся работы по бетонированию вертикальных конструкций 4 этажа. Выполнено на 70%.
Ведутся работы по армированию вертикальных конструкций 4 этажа. Выполнено на 95%.
Выполнены работы по устройству кирпичной кладки на -1, 1, 2 этажах. Выполнено на 100%
Корпус 2.
Выполнены работы по бетонированию вертикальных конструкций 1 этажа. Выполнено на 100%
Выполнены работы по бетонированию плиты перекрытия 1 этажа. Выполнено на 100%
Корпус 3.
Выполнены работы по бетонированию вертикальных конструкций 1 этажа. Выполнено на 100%
Ведутся работы по устройству опалубки плиты перекрытия 1 этажа. Выполнено на 40%.
Парковка.
Выполнены работы по бетонированию температурно-усадочных швов плиты покрытия. Выполнено 100%.
Ведутся работы по устройству деформационных швов эксплуатируемой кровли. Выполнено 40%.
Ведутся работы по монтажу трубопроводов систем ХВС и ГВС. Выполнено на 10%
Наружные инженерные сети
Устройство наружных сетей канализации (хоз-бытовая и ливневая). Выполнено 15%.
